精品香蕉在线观看视频,欧美婷婷六月丁香综合色,亚洲精品乱码久久久久久蜜桃图片,亚洲成A人片在线观看久

全國服務熱線:029-84185653
您當前的位置:網站首頁 > 工程快報 > 正文
三星(中國)12英寸芯片新建項目工程
作者:行政部  更新:2013-06-13 17:47  關注:2057

三星項目6月份快報

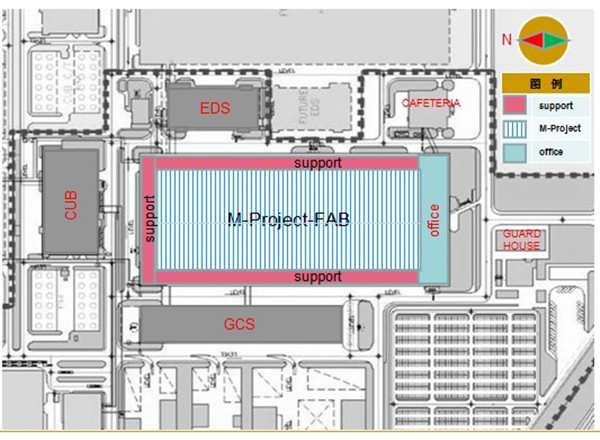

三星項目已進場埋件及臨建材料,截止本周五;已完成食堂的二層及三層50%的預埋板;各樓工作情況如下:建筑總平面圖如下



    1、廠房的辦公樓三層西側樓承板已完工,東側正在施工,可能在近期完工,按照三星電子的總進度安排,從四層開始接手預埋工作,圖紙、埋件、施工人員均已具備,整體施工面的交接工期仍不確定;盡可能完成工作任務包括:下面的構件式玻璃幕墻及陶土板及相關的準備工作;

2、食堂棟已完成二層的預埋工作,三層預埋完成50%,;預埋件、圖紙、施工人員均已具備,整體施工面的交接工期不確定,盡可能完成下面構件玻璃幕墻及北面鋁塑板相關的準備工作;

3、警衛棟二層以下主體已完成,女兒墻近期澆注準備工作已經完成,屋面鋼結構沒有施工;補埋圖紙確定了,施工人員沒有確定、補埋鋼板、化學錨栓沒有到場,目前可以借用土建的腳手架完成完成放線、補埋、主次龍骨的安裝(較理想的狀態),面板的安裝需要我方二次搭架。目前建筑50線及基準軸線已移交,正在進入施工狀態;

加工廠及庫房的臨建在建中。

溫度很高了,天也很熱了,但員工們的工作熱情更高。安全也不能忘記。


返回頂部
欧美激情另欧美做真爱| 黑人把女人弄到高潮视频| 黑人巨大的吊BDSM| 欧美精品18VIDEOS性欧美| 黑人巨茎美女高潮视频| 无码国产精品久久一区免费|
